勞動競賽正如火如荼的開展,一張張生產任務單就像下達的軍令狀,擺在我們的面前。面對困難,大家急客戶所急,爭分奪秒,通力協作,創造出一個又一個記錄。
一、外取熱管束
任務5月24日下達,要求7月10日具備發貨條件,短短45天的制造周期,其中還包含提料、采購、外協等等環節,交給生產的時間已所剩無幾,看似根本無法完成。

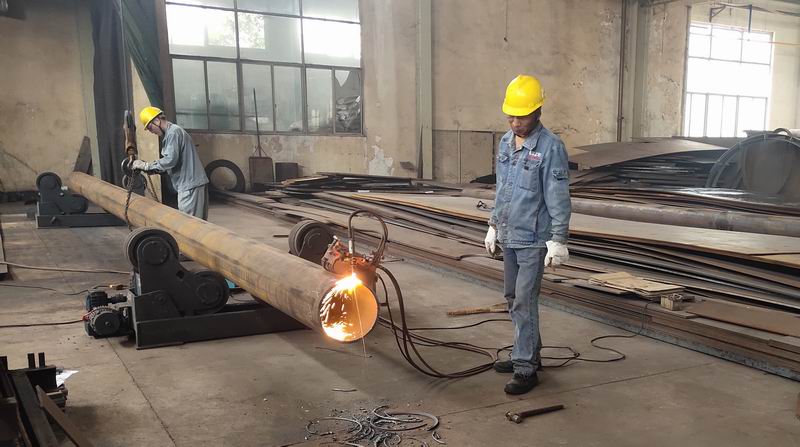

技術研發部于任務下達后即刻完成材料統計提報,物資供應部僅用三天時間已將外管采購到位,備料中心也不甘落后,積極安排下料、坡口加工和打磨。大家都在力爭將自己所處環節的時間占用降至較低,為下個環節創造條件。

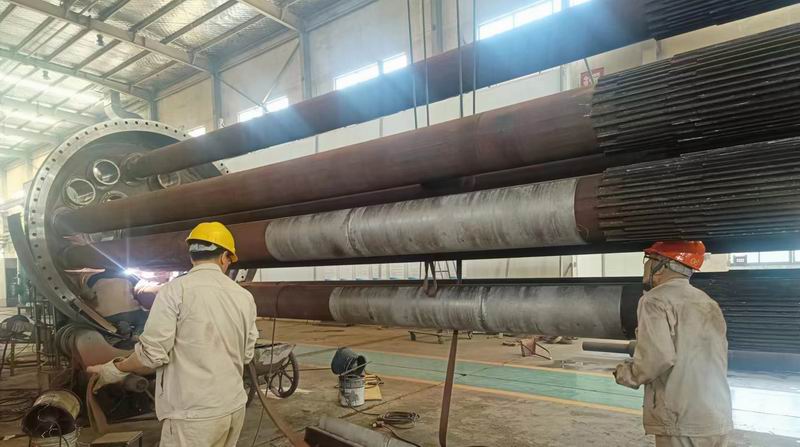

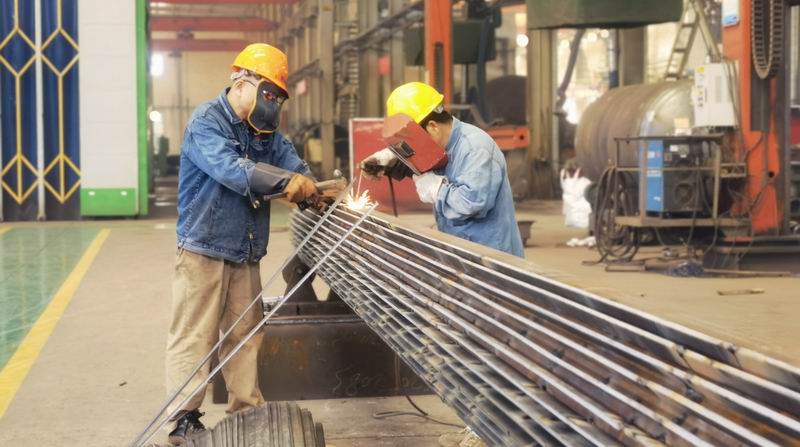

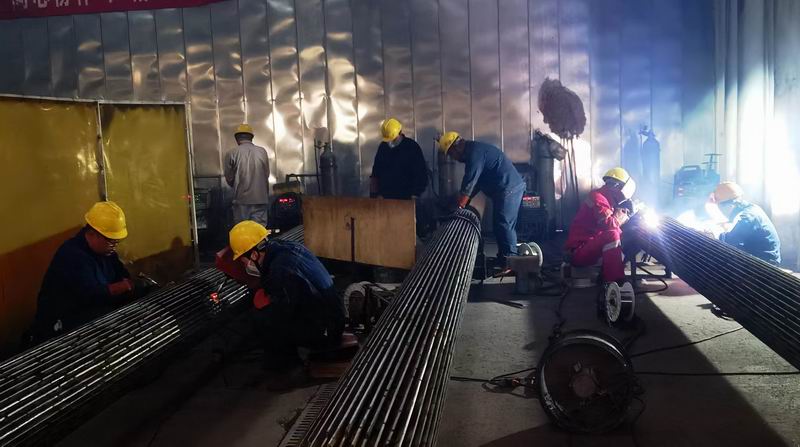

同樣的生產工藝,不同的制造要求。時間短、人手缺、條件不具備,怎么辦?集中優勢兵力搞突擊!翅片組對環節,組織人員齊上陣,將效率從原來的2天/根提升到1.5天/根。翅片焊接環節,通過公司員工間的相互學習、比拼和改進,十天內完成了所有翅片的焊接任務,在節約時間的同時,更是嚴格按照圖紙要求的焊接高度執行,較以往節約焊絲量1盤/根。

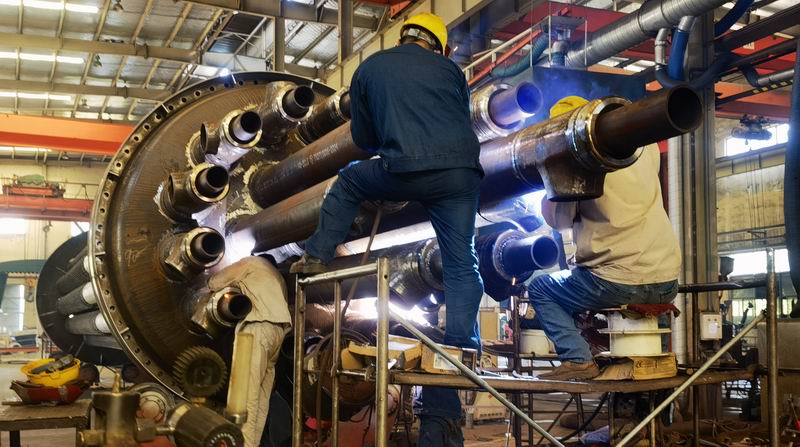

后續生產的交叉作業不可避免,但每個節點控制的都是恰到好處,外協熱處理、封頭開孔、套管的安裝和焊接、導向架的預制和焊接、穿管、三通焊接、盲板組對焊接等……大家各盡其責,都按時保質的完成了自己的任務。尤其是在穿管和焊接套管三通環節,由鉚工、電焊兩位班長在事前商量確認穿管及焊接順序,在實際操作中大家都嚴格按計劃執行,做到迅速高效,把該環節的施工周期從原來的十余天縮短至八天左右,為此項任務的提前完成奠定了良好的基礎。

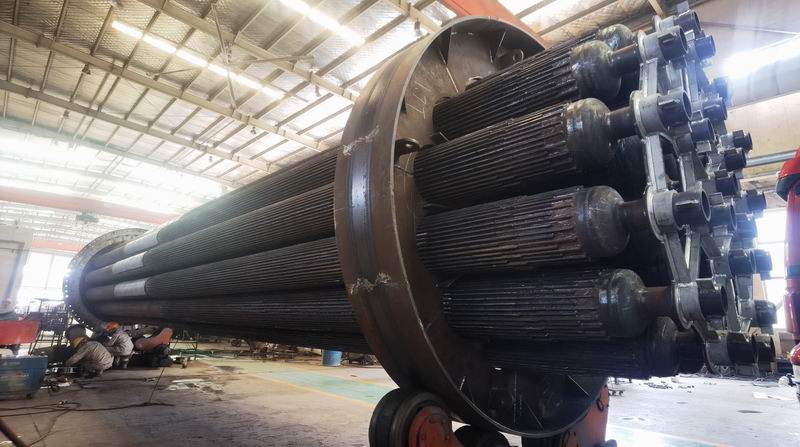

此后,局部熱處理、水壓試驗、端口切割打磨、襯里施工等環節,大家也沒有絲毫松懈,相互配合,把握節點:電工和襯里人員協作,利用晚上加班后的時間完成局部熱處理;端口打磨時,襯里施工在進行同步施工……終于,7月7日,一臺完整的外取熱管束順利制造完成。
二、切水罐

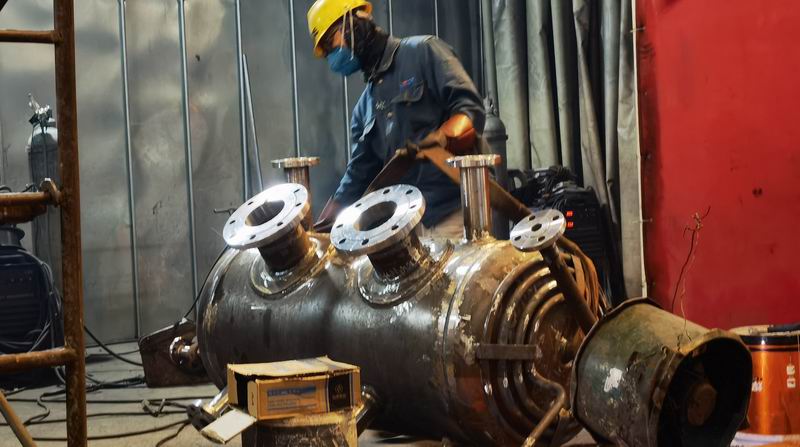

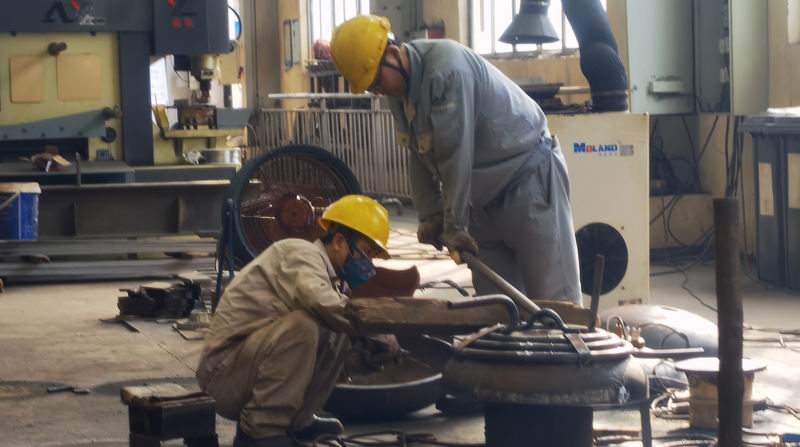

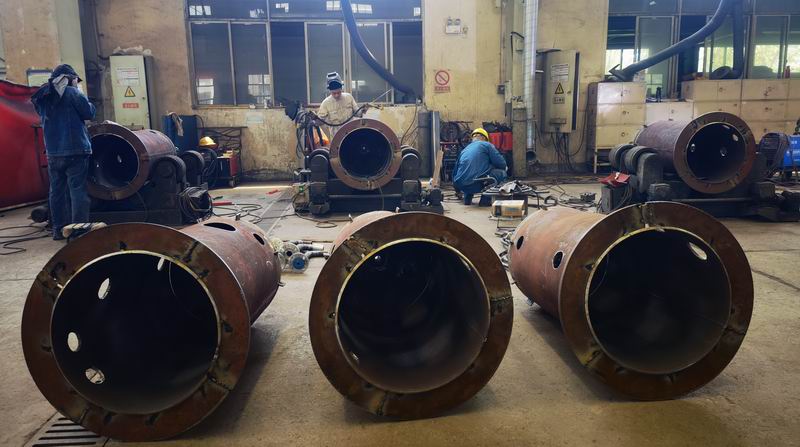

同樣的交期要求,不同的產品類型。與外取熱管束相比,10臺切水罐具有體積小、開孔數量多、底封頭帶蒸汽盤管等特點。雖然任務下達較早,但圖紙確認比較晚,好在相關材料已提前到位、預制。
10臺設備外形結構基本相同,根據此特點,鉚工班與電焊班高度協同,及時倒運,實現流水化作業。雖然在外協加工盤管中出現一些小的問題,通過后期努力,并未對后續生產造成大的影響。組對環節,由于組對和開孔比較集中,鉚工班班長安排多組鉚工進行開孔、組對,并及時將其倒運至焊接工位;焊接環節,電焊班兩位班長以身作則,帶領大家努力付出,高效、保質保量的完成焊接工作,為后續整體組對創造條件;水壓試驗環節,襯里班人員能及時沖上去,壓力相同的串聯起來同時打壓,在四天時間內完成了10臺設備水壓試驗等工作……
人心齊,泰山移。一幕幕場景還歷歷在目,一副副畫面還在腦海浮現。這只是我們大家爭分奪秒、通力協作的一個縮影,不僅展現了大家的工作狀態、態度、能力和潛能,更是公司效率提升、競爭優勢提高的表現。揚長避短、不斷提升,相信通過大家的共同努力,我們必將戰無不勝,所向披靡!
